Decizia a fost luată de Curtea de Apel București. Totodată, justiția a prelungit și termenul de execuție a lucrărilor.
„Schimbă în tot sentinţa civilă atacată. Admite cererea de chemare în judecată. Constată că reclamanta este îndreptăţită să beneficieze de o extensie a perioadei de execuţie de 193 de zile. Obligă pârâta (n.r. CNAIR) la plata către reclamantă a sumei de 28.808.369,4 lei, reprezentând valoarea pierderilor şi a profitului nerealizat”, a stabilit instanța de judecată pe 15 noiembrie.

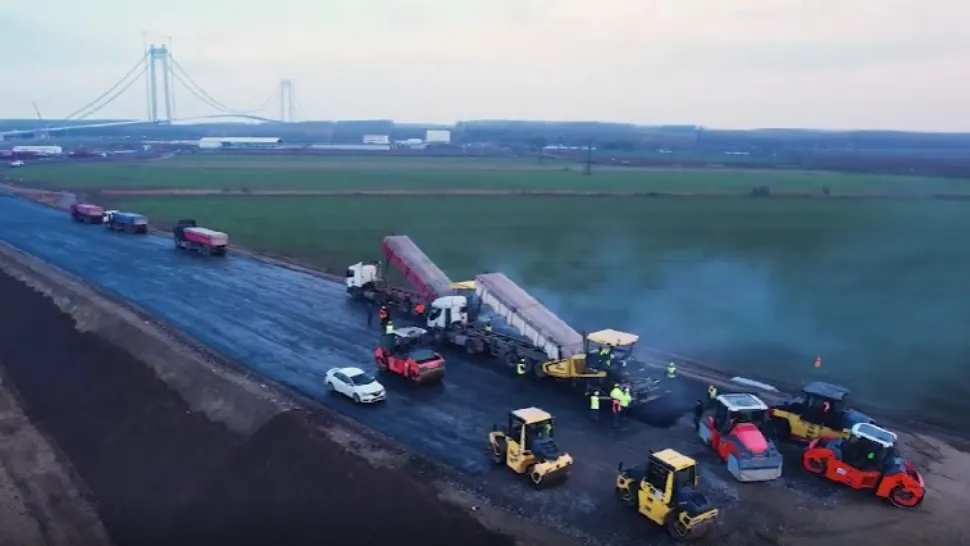

Acestea sunt realizate în proporție de 80% și este puțin probabil ca podul să fie finalizat până la sfârșitul anului, așa cum prevedea inițial contractul.
Lucrările la podul de la Brăila au fost întârziate din cauza CNAIR, care nu a verificat documentele de proiectare la timp și a întârziat proiectul tehnic de execuție.
